Nebius: факторы роста остаются под вопросом, но уже заложены в котировки

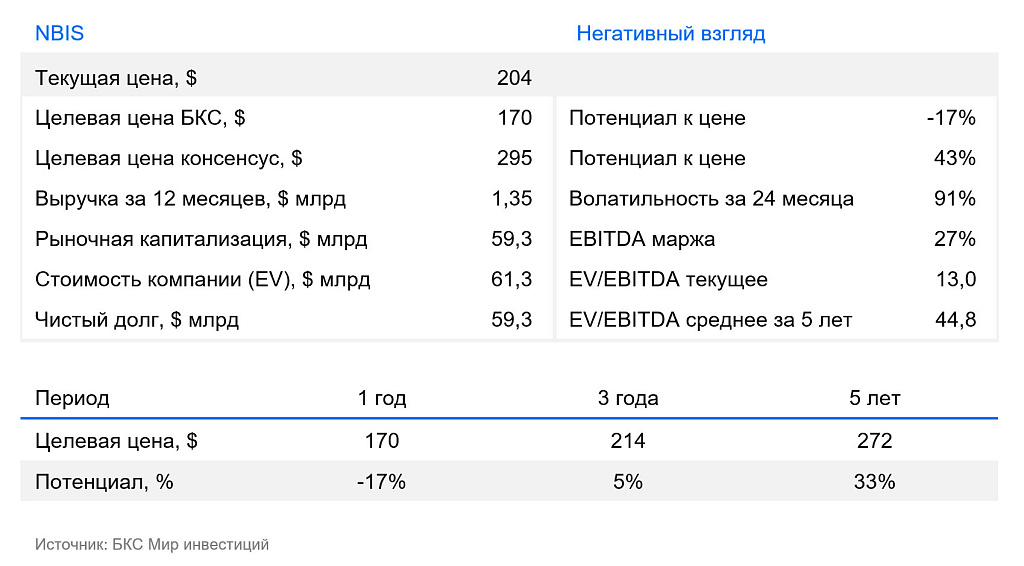

Мы сохраняем «Негативный» взгляд на акции Nebius с целевой ценой $170 и потенциалом снижения на 17% за 12 месяцев. Рынок закладывает в цену своевременный ввод нескольких гигаватт мощностей, высокие ставки аренды и доступность нового финансирования, хотя каждый из этих факторов остается под вопросом.

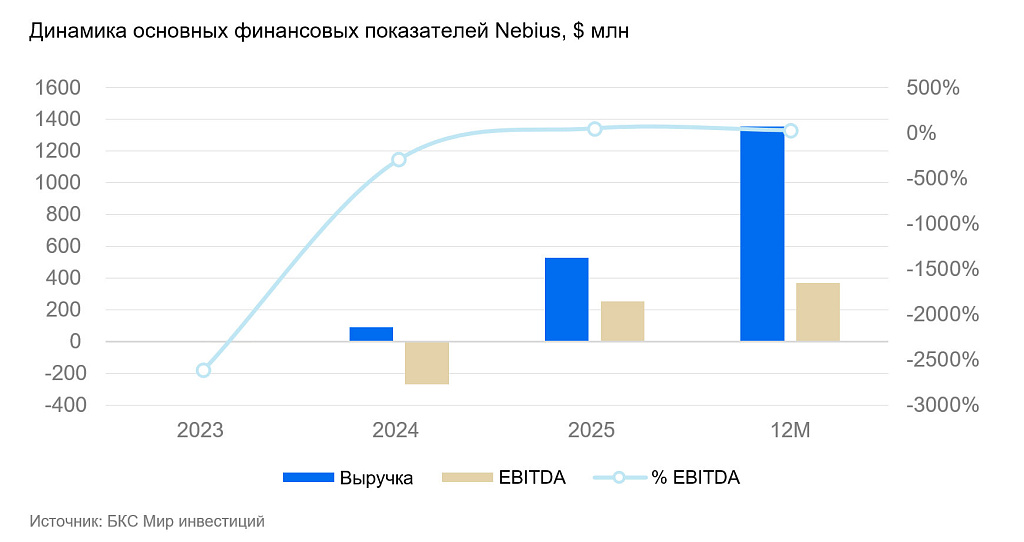

Во II квартале выручка Nebius выросла в 5,5 раз, до $582 млн, причем $575 млн принес сегмент инфраструктуры для ИИ. Клиентские обязательства достигли $40 млрд, но весомая часть этого портфеля станет выручкой лишь после ввода мощностей. С 2027 г. Nebius планирует подключать более 1 ГВт в год, поэтому дальнейший рост напрямую зависит от графика строительства.

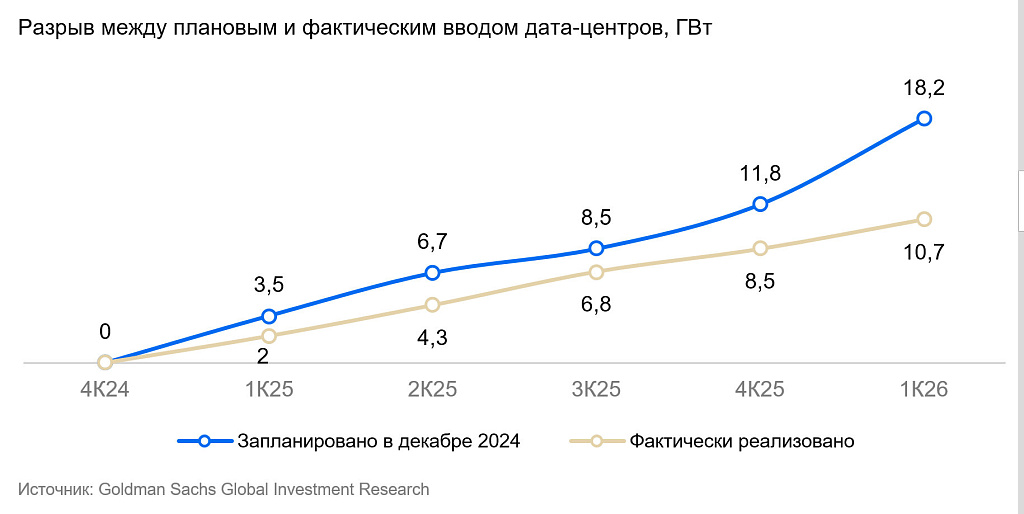

Отрасль систематически отстает от графика строительства. По отраслевым данным, к I кварталу в Северной Америке ввели 10,7 ГВт против запланированных 18,2 ГВт, 40–50% объектов отставали от графика. Ограничения энергоснабжения, подключения к сетям, поставок оборудования и кадров могут задержать мощности Nebius, перенеся выручку и окупаемость уже понесенных затрат.
Стоимость оснащенного центра обработки данных для ИИ достигает $40–50 млн на мегаватт, поэтому подорожание оборудования и строительства повышает потребность в капитале. На конец II квартала долг Nebius составлял $8,5 млрд при $8,0 млрд денежных средств. После выпуска конвертируемых облигаций валовый долг приблизился к $13,5 млрд. При заявленных темпах коэффициент долговой нагрузки соотношение Чистый долг/Скорректированная EBITDA может к концу 2026 г. достигнуть 6x, повышая потребность в новом долге или выпуске акций.

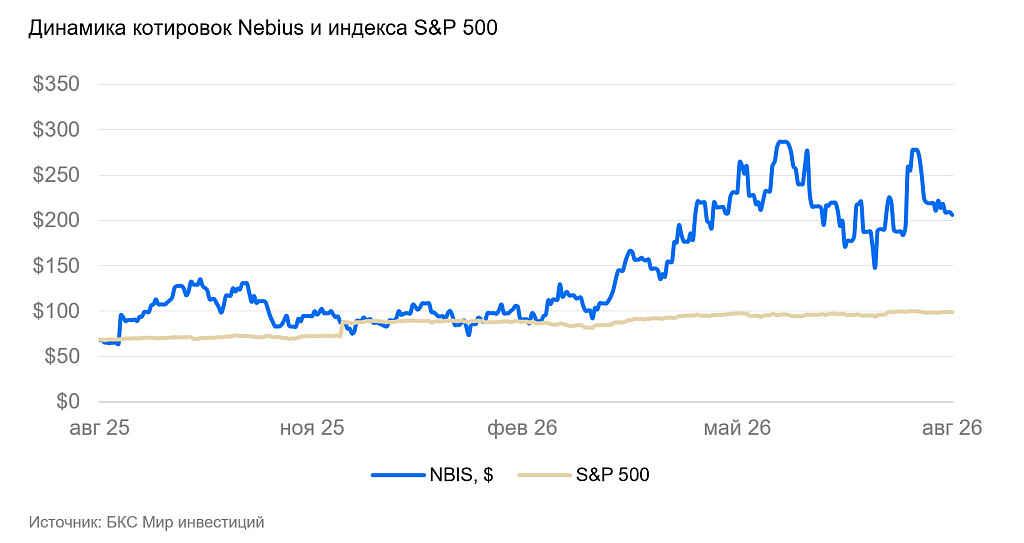

Сейчас акции Nebius торгуются с мультипликаторами 18,5x EV/Sales и 44,3x EV/EBITDA на базе нашего прогноза прибыли на 2026 г. Снижение коэффициентов до 5,4x и 9,4x в 2027 г. полностью зависит от резкого роста еще не введенных мощностей. Исторические средние мультипликаторы Nebius несопоставимы с текущей оценкой после перестройки бизнеса, однако ближайший прогнозный EV/Sales 7,0x превышает средний уровень аналогов (6,1x), что оставляет ограниченный запас прочности.

Катализаторы
- Отставание от плана подключения мощностей во II полугодии 2026 г. и в 2027 г. перенесет начало аренды, снизит выручку относительно ожиданий и увеличит срок окупаемости вложений
- Рост стоимости одного МВт или очередное повышение капитальных затрат в ближайшие 12 месяцев усилит потребность в новом долге и выпуске акций
- Замедление роста капзатрат крупнейших технологических компаний и ввод своих мощностей в 2027 г. могут ослабить спрос на внешнюю аренду и ставки Nebius
Риски
- Nebius может быстрее плана превратить портфель на 5 ГВт в подключенные и загруженные мощности, сохранив высокие ставки аренды и опередив прогнозы выручки
- Авансы клиентов, обеспеченный долг и партнерское финансирование могут сократить объем капитала, который Nebius придется привлекать самостоятельно
- Более продолжительный дефицит вычислительных мощностей способен поддержать загрузку, цены и рентабельность выше наших ожиданий, удерживая акции выше целевой цены
